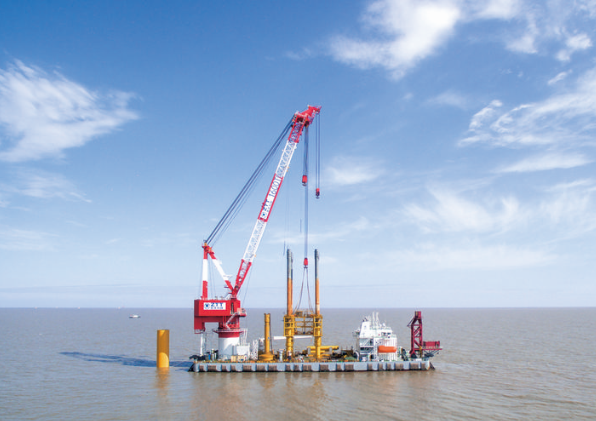

本網訊 (通訊員徐書影 許嘉言 記者楊新明)10日,在離岸50公里以上的如東東部黃沙洋海域,隨著直徑5.5米、長73米、重681噸的15號單樁基礎穩穩“嵌入”大海,三峽新能源如東80萬千瓦海上風電項目主體工程進入全面施工階段(上圖,李超攝),標志著三峽集團在江蘇沿海建成“百萬千瓦級”海上風電基地拉開大幕。
三峽如東項目是國內首個±400千伏柔性直流輸電海上風電項目,直流海纜輸電距離超100公里,是目前國內電壓等級最高、輸送距離最長的柔性直流輸電海纜。作為國內單體容量最大的海上風電項目之一,三峽新能源如東80萬千瓦海上風電項目規劃建設H6、H10兩座風電場,計劃安裝200臺4兆瓦風機。“兩座風電場離岸距離分別為50公里、63公里,由于項目所處海域地質條件復雜,海況環境惡劣,離岸距離較遠,可作業窗口期短,加大了施工難度。”三峽新能源如東有限公司副總經理劉宇告訴記者,為克服不利影響,項目工程建設團隊深入研究水文、氣象、地質等因素對沉樁的影響,合理選擇和鎖定基礎施工船機設備,組織各參建單位針對機位點地質情況制定相應“防溜樁”預案及垂直度控制措施,確保單樁基礎施工順利進行。
三峽新能源如東80萬千瓦海上風電項目的海上升壓站已于8日開工,本月下旬將開始安裝第一臺風機。首批機組將于明年7月并網發電,明年年底項目全面建成投運后,年上網電量可達24億千瓦時,能夠滿足約99萬戶家庭年用電量。
“這個項目有力帶動了南通特別是如東地區的風電產業鏈發展。目前,我們與如東本土企業中天科技、海力風電、上海電氣均建立了業務合作,采購本土企業風電裝備以及施工業務交易額達120多億元,提供就業崗位2000個。”劉宇說。
